रेलवे की ओर से जमीन उपलब्ध कराने पर ब्रिज की रेलिंग को तोड़कर 90 डिग्री वाले मोड़ को और घुमावदार बनाया जाएगा। इससे पुल की चौड़ाई तीन फीट तक बढ़ जाएगी, जिससे वाहनों को मोड़ने के लिए अतिरिक्त जगह मिलेगी।
By: Arvind Mishra
Jun 18, 20252 hours ago
भोपाल। स्टार समाचार बेव

रेलवे की ओर से जमीन उपलब्ध कराने पर ब्रिज की रेलिंग को तोड़कर 90 डिग्री वाले मोड़ को और घुमावदार बनाया जाएगा। इससे पुल की चौड़ाई तीन फीट तक बढ़ जाएगी, जिससे वाहनों को मोड़ने के लिए अतिरिक्त जगह मिलेगी। दरअसल, मध्य प्रदेश की राजधानी भोपाल में बना ऐशबाग रेलवे ओवर ब्रिज उद्घाटन से पहले ही विवादों में घिर गया था, लेकिन अब इस ब्रिज के 90 डिग्री वाले खतरनाक मोड़ को लेकर उठे सवालों के बाद रेलवे ने डिजाइन में बदलाव के लिए अतिरिक्त जमीन देने की सहमति दे दी है। रेलवे की ओर से जमीन उपलब्ध कराने पर ब्रिज की रेलिंग को तोड़कर 90 डिग्री वाले मोड़ को और घुमावदार बनाया जाएगा। इससे पुल की चौड़ाई तीन फीट तक बढ़ जाएगी, जिससे वाहनों को मोड़ने के लिए अतिरिक्त जगह मिलेगी। इंजीनियरों की टीम मशीनों के साथ बुधवार को ब्रिज के सेंटर पॉइंट का मेजरमेंट करने भी पहुंची। हालांकि यह ब्रिज टूटेगा नहीं सिर्फ इसकी टर्निंग सही होगी, ताकि गुजरने वाली गाड़ियों को गिरने का खतरा न रहे। इसके अलावा ब्रिज की डिजाइन तैयार करने वालों पर कारवाही की जाएगी।

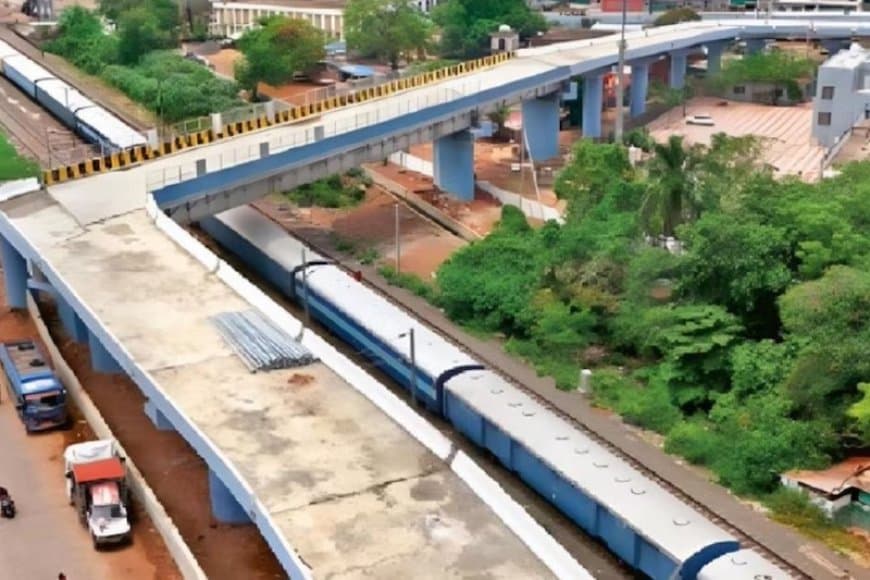

ब्रिज का निर्माण मई 2022 में शुरू हुआ था। इसे 18 महीने में पूरा करना था, लेकिन अब तक पूरी तरह से नहीं बन सका है। इसकी लागत 18 करोड़ है। 648 मीटर लंबे और 8 मीटर की चौड़ाई वाले ब्रिज का 70 मीटर हिस्सा रेलवे का है। यह 648 मीटर लंबा ब्रिज घनी आबादी और बेतरतीब ट्रैफिक वाले ऐशबाग क्षेत्र में बनाया गया है। इसकी डिजाइन में 90 डिग्री का तीखा मोड़ होने से हादसों की आशंका जताई जा रही थी।
ऐशबाग रेलवे क्रॉसिंग पर निमार्णाधीन आरओबी पर 90 डिग्री के मोड़ को लेकर नेशनल हाईवे अथॉरिटी आफ इंडिया (एनएचएआई) ने रिपोर्ट तैयार की है। इसके मुताबिक यहां 35-40 किमी प्रति घंटा से अधिक गति से गाड़ी नहीं चलाई जा सकेगी। मोड़ पर तो गाड़ी की स्पीड 30 किमी प्रति घंटा करना पड़ेगी। इसके लिए स्पीड कम करने के उपाय करना होंगे।
ब्रिज के निर्माण के समय रेलवे ने भी 90 डिग्री की इस टर्निंग पर आपत्ति की थी, लेकिन पीडब्ल्यूडी के इंजीनियरों ने यहां जगह कम होने का हवाला देते हुए कहा कि और कोई विकल्प नहीं है। ऐशबाग रेलवे क्रॉसिंग बंद होने के बाद इस इलाके के लिए आरओबी एक बड़ी जरूरत है। इसलिए कम जगह में भी इसे बनाना होगा।
पुल बनने के बाद अचानक कुछ विशेषज्ञ आते हैं और इस तरह की बात करते हैं, जबकि कोई भी पुल बनाते समय कई तकनीकी पहलुओं को देखा जाता है। अगर ये कोई आरोप है, तो इसकी जांच कराई जाएगी। अभी इस ब्रिज को रिडिजाइन करने का फैसला लिया गया है।
